Pembangunan Jembatan Gantung Garuda Tahap III di Desa Sanglap Capai Progres 31,25 Persen
Kodim 0302/Inhu Terus Kebut Pengerjaan Demi Mempermudah Akses Masyarakat
Pers Kodim 0302/Inhu bekerja membangun Jembatan Gantung Garuda
INHU – Kegiatan pembangunan Jembatan Gantung Garuda Tahap III yang dilaksanakan di Desa Sanglap, Kecamatan Batang Cenaku, Kabupaten Indragiri Hulu, Sabtu (16/5/2026), terus menunjukkan perkembangan positif. Hingga saat ini kemajuan pembangunan telah mencapai 31,25 persen.
Jembatan gantung tersebut dibangun sebagai penghubung Jalan Poros Desa Sanglap dengan panjang bentangan 30 meter dan melintasi sungai selebar 11 meter dengan kedalaman udara mencapai 3 hingga 4 meter. Infrastruktur ini nantinya akan memberikan manfaat bagi sekitar 700 warga masyarakat.

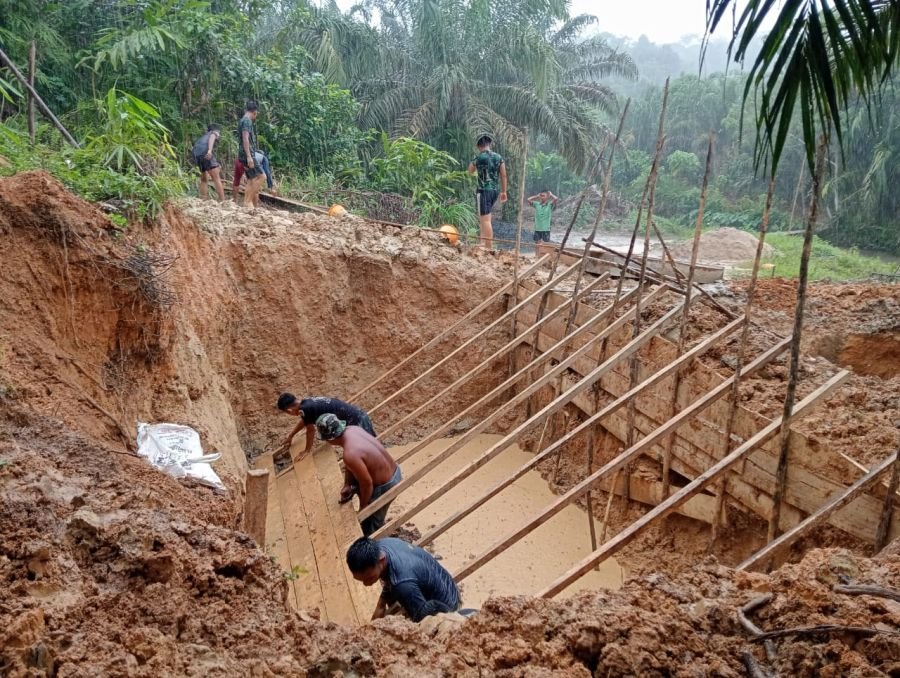

Dalam pelaksanaan pembangunan, sejumlah pekerjaan telah selesai dikerjakan antara lain pemasangan bouplank 100 persen, pembersihan lahan dan badan jalan untuk mendistribusikan material 100 persen, serta penyiapan dan pembersihan lokasi pondasi 100 persen. Sementara pekerjaan distribusi material telah mencapai 54 persen dan pembuatan pondasi abutmen mencapai 41 persen.
Pembangunan jembatan ini menggunakan sumber anggaran dari Mabesad yang dipercayakan kepada Kodim 0302/Inhu dengan anggaran yang telah diterima sebesar Rp100 juta.
Kegiatan pengerjaan di lapangan melibatkan 9 personel TNI dan 3 orang pekerja. Selama kegiatan berlangsung kondisi cuaca cerah dari pagi hingga sore sehingga mendukung kelancaran pekerjaan.
Meski demikian, di lapangan tersebut masih terdapat beberapa kendala, diantaranya lokasi pembangunan yang cukup jauh dari jalan besar serta akses jalan yang sulit dilalui saat hujan. Selain itu material pembangunan juga harus dilangsir menuju lokasi pekerjaan.
Kodim 0302/Inhu berharap pembangunan Jembatan Gantung Garuda Tahap III ini dapat selesai tepat waktu sehingga dapat meningkatkan akses transportasi dan memperlancar aktivitas masyarakat Desa Sanglap dan sekitarnya.
Editor :Tim Sigapnews
Source : Pers Kodim 0302 Inhu
