Progres pembangunan mencapai 20,45 persen, jembatan ditargetkan memperlancar akses dan mendukung akt
Pembangunan Jembatan Beton Tahap VIII di Desa Kuala Mulya Terus Berlanjut, Progres Capai 20,45 Perse
Kuala Cenaku, 28 Agustus 2026 – Pembangunan Jembatan Beton Tahap VIII di Desa Kuala Mulya, Kecamatan Kuala Cenaku, Kabupaten Indragiri Hulu (Inhu), terus menunjukkan perkembangan. Hingga Jum'at (28/8/2026), progres pembangunan jembatan yang menghubungkan Dusun Campur Sari dengan Dusun Sukamaju tersebut telah mencapai 20,45 persen.
Jembatan yang memiliki panjang bentangan 14 meter dan melintasi sungai dengan lebar sekitar 10 meter ini dibangun untuk meningkatkan akses dan mobilitas masyarakat. Dengan jumlah penerima manfaat yang mencapai sekitar 800 orang, keberadaan jembatan tersebut diharapkan dapat mendukung aktivitas masyarakat serta memperlancar hubungan antarwilayah.

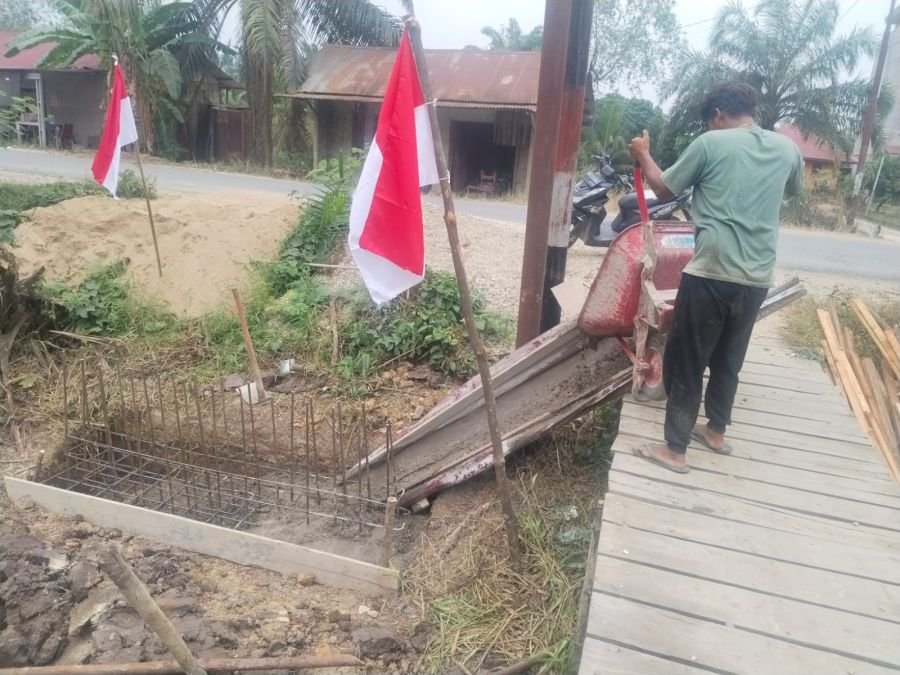

Dalam pelaksanaan pekerjaan, sejumlah tahapan telah berjalan. Pembersihan lokasi dan pengerjaan bowplank telah mencapai 100 persen. Sementara itu, material mobilisasi mencapai 35 persen, pengerjaan abutmen 45 persen, pekerjaan girder 40 persen, serta pekerjaan diafragma sebesar 35 persen.
Adapun pekerjaan lantai jembatan, buk sandaran, pemasangan besi pembatas, serta pengecatan dinding dan tiang masih belum dimulai dan tercatat 0 persen.
Dalam pelaksanaan pembangunan, personel TNI bersama masyarakat turut terlibat di lapangan. Sebanyak 2 personel TNI dan 5 masyarakat mendukung proses pekerjaan yang berlangsung. Kondisi cuaca pada pagi, siang hingga sore hari dilaporkan cerah dan situasi di lokasi pembangunan berjalan aman serta terkendali.
Meski demikian, terdapat sejumlah kendala dalam pelaksanaan pekerjaan, di antaranya akses jalan yang cukup sulit jika turun hujan serta proses pengangkutan material yang harus dilakukan dengan cara dilangsir menuju lokasi pembangunan.
Pembangunan jembatan ini merupakan bagian dari upaya TNI dalam mendukung pembangunan infrastruktur dan membantu meningkatkan kesejahteraan masyarakat di wilayah. Dengan terus berjalannya pekerjaan di lapangan, pembangunan Jembatan Beton Tahap VIII yang diharapkan dapat diselesaikan sesuai tahapan dan memberikan manfaat nyata bagi masyarakat Desa Kuala Mulya dan sekitarnya.
Editor :Tim Sigapnews
Source : Pers Kodim 0302 Inhu
